、綁扎連接、混凝土連接等
。

(一)鋼筋套筒灌漿連接

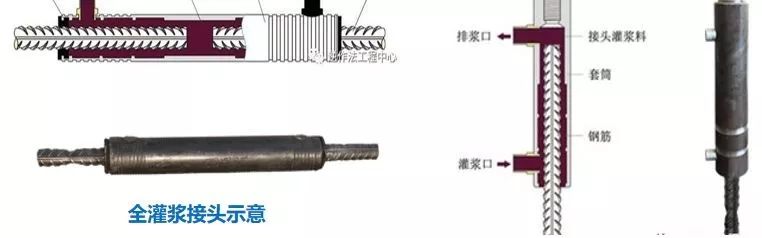

全灌漿套筒接頭:傳統的灌漿連接接頭形式,套筒兩端的鋼筋均采用帶肋鋼筋及灌漿連接。
半灌漿套筒接頭:一端采用灌漿連接,另一端采用非灌漿方法。

(二)焊接連接
通過加熱(必要時加壓)使兩根鋼筋達到原子間結合的一種加工方法,將原來分開的鋼筋構成一個整體,常用焊接方法有三種:熔焊、壓焊、釬焊。
裝配整體式中應用的主要是熱熔焊接,根據焊接長度不同分單面焊和雙面焊;根據作業方式分平焊和立焊。

(三)漿錨搭接連接

(四)機械連接

(五)螺栓連接

(六)綁扎連接
將兩根鋼筋通過細鋼絲綁扎在一起的連接方式。

(七)混凝土連接
混凝土連接主要是預制構件與后澆混凝土的連接 ,通常通過設置粗糙面(人工鑿毛法、機械鑿毛法和緩凝水沖法)和抗剪鍵槽來加強連接
。

構件連接的節點構造及鋼筋布設
(一) 混凝土疊合樓(屋)面板的節點構造

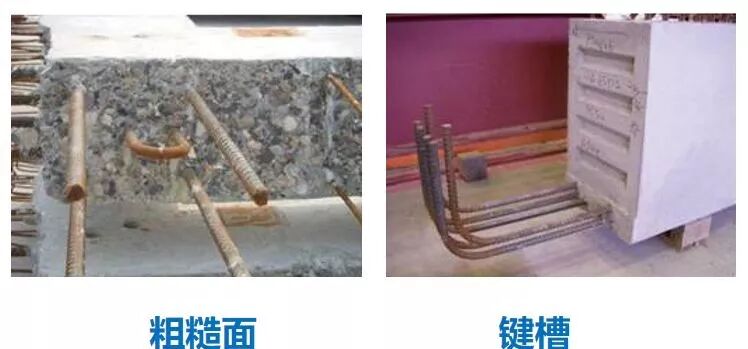

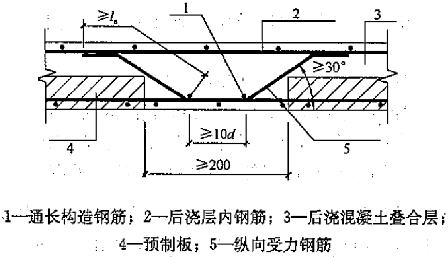

預制混凝土與后澆混凝土之間的結合面應設置粗糙面。
粗糙面凹凸深度不應小于4mm 。

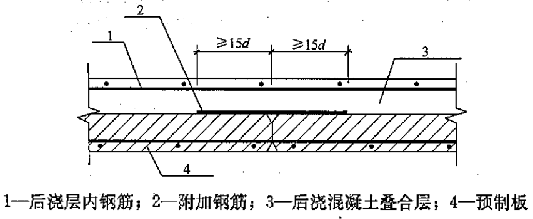

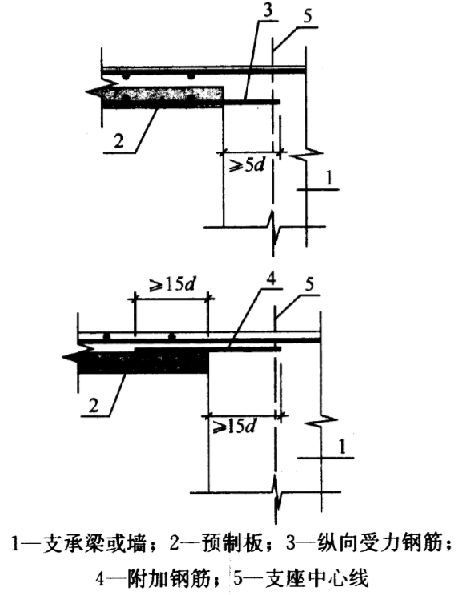

端支座處 ,預制板內的縱向受力鋼筋宜從板端伸出并錨入支撐梁或墻的后澆混凝土中,錨固長度不應小于5d
,且宜伸過支座中心線
。
板側支座處,當板底鋼筋不伸入支座時 ,宜設置附加鋼筋
,間距不宜大于600mm;后澆混凝土疊合層內的錨固長度不應小于15d
,且宜伸過支座中心線
。

單向疊合板板側的分離式接縫宜配置附加鋼筋。

雙向疊合板板側的整體式接縫處由于有應力集中情況 ,宜將接縫設置在疊合板的次要受力方向上且避開最大彎矩截面
。

(二) 疊合梁、預制柱的節點構造
>疊合梁的節點構造

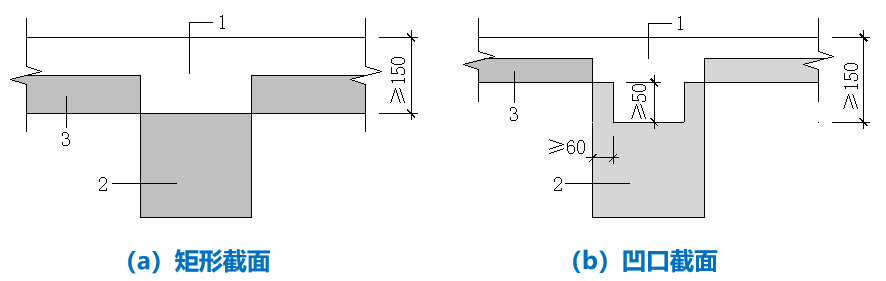

疊合梁預制部分的截面形式:
疊合梁預制部分可采用矩形或凹口截面形式 。

疊合梁與后澆混凝土 、灌漿料等接合面應設置粗糙面,梁端面應設置鍵槽:

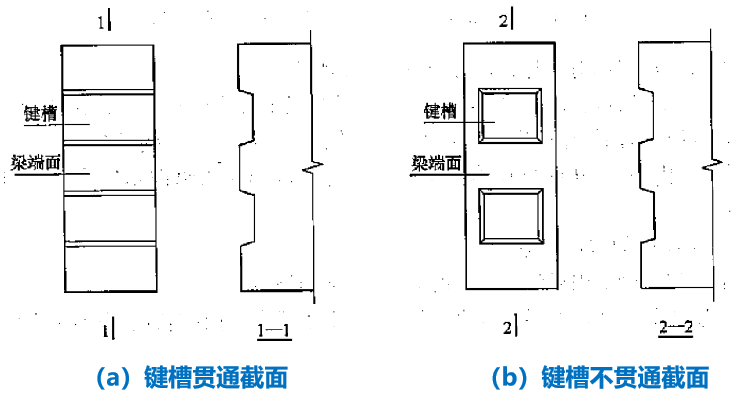

鍵槽貫通截面、鍵槽不貫通截面。

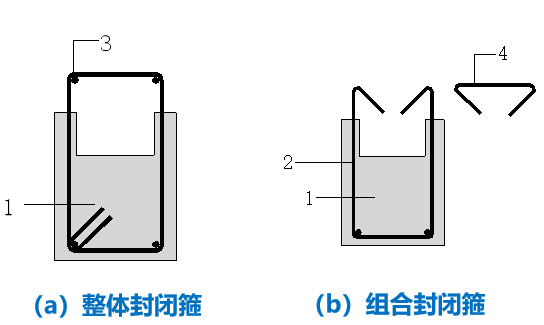

>疊合梁的箍筋形式
可采用整體封閉箍筋或組合封閉箍筋的形式。
抗震等級為一、二級的疊合框架梁的梁端箍筋加密區 宜采用整體封閉箍筋。

>疊合主次梁節點構造

(二)預制柱的節點構造
預制混凝土柱連接節點通常為濕連接。

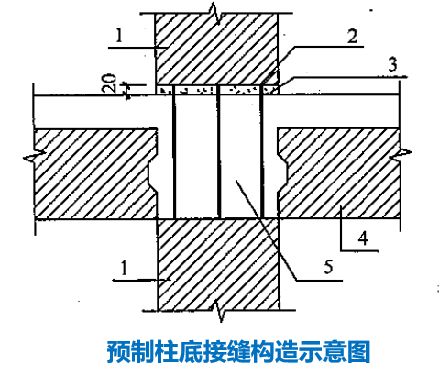

柱底接縫宜設置在樓面標高處,后澆節點區混凝土上表面應設置粗糙面,柱縱向受力鋼筋應貫穿后澆節點區;接縫厚度宜為20mm,并采用灌漿料填實。

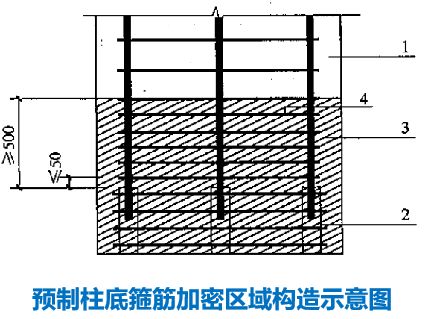

上下預制柱采用鋼筋套筒連接時,在套筒長度+50cm的范圍內,在原設箍筋間距的基礎上加密箍筋。

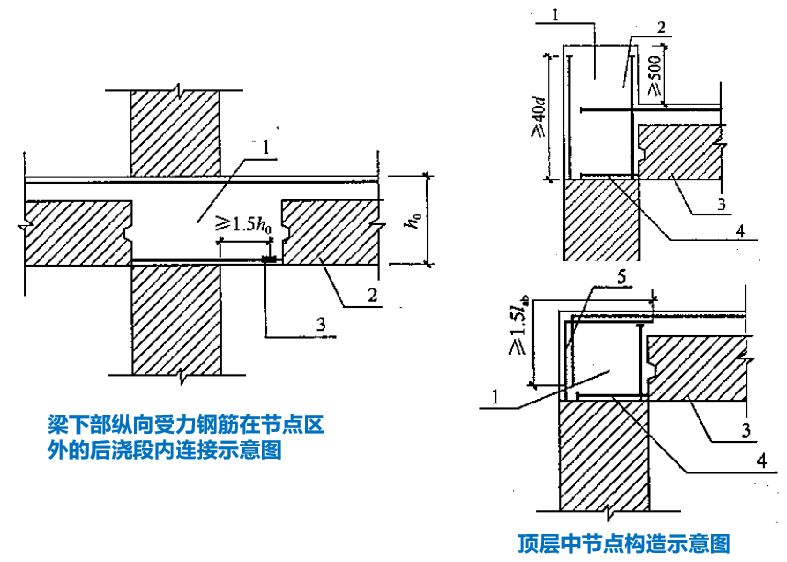

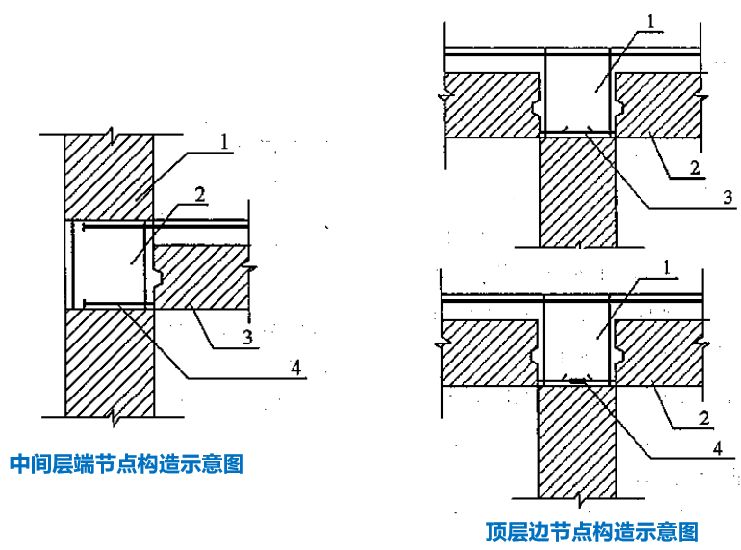

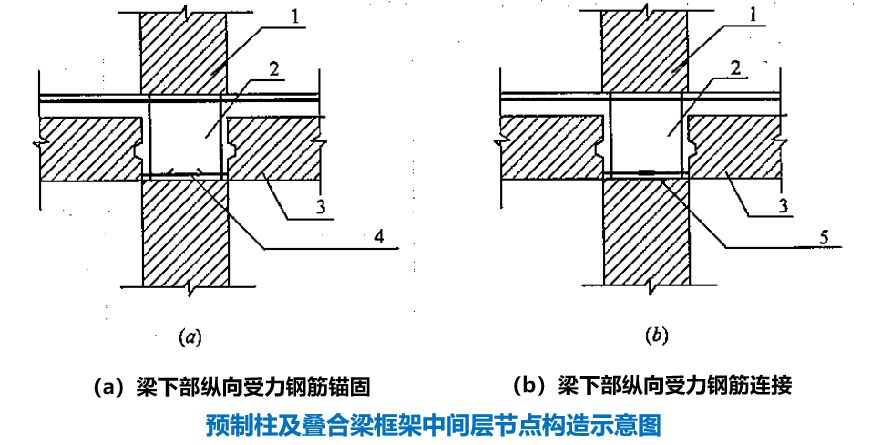

框架中間層節點、頂層節點和端部節點構造

(三) 預制剪力墻節點構造
預制剪力墻的頂面、底面和兩側面應處理為粗糙面或者制作鍵槽,與預制剪力墻連接的圈梁上表面也應處理為粗糙面。粗糙面露出的混凝土粗骨料不宜小于其最大粒徑的1/3,且粗糙面凹凸不應小于6mm。
邊緣構件應現澆,現澆段內應設置箍筋和縱筋。

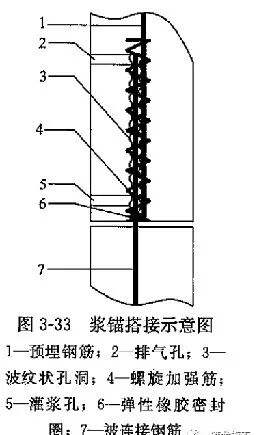

上下剪力墻板之間,先在下墻板和疊合板上部澆筑圈梁連續帶后,坐漿安裝上部墻板或者漿錨搭接連接。

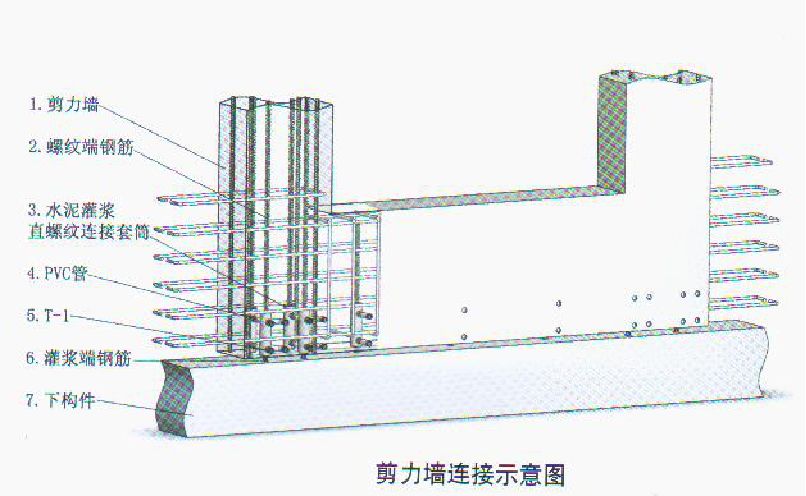

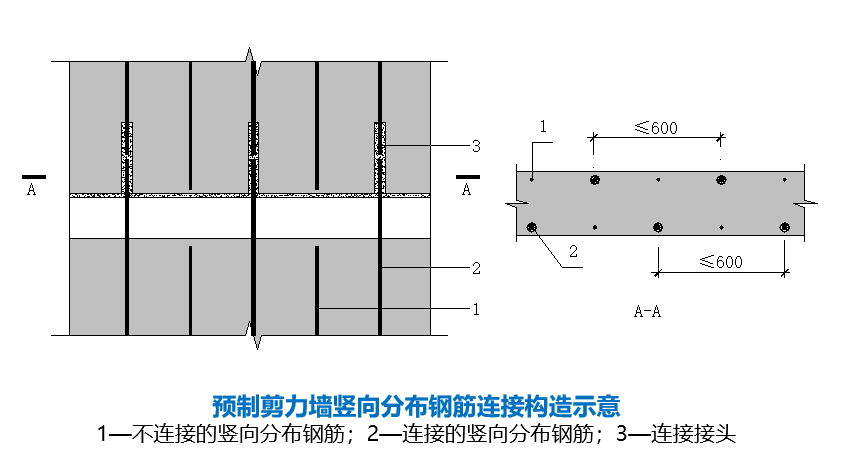

上下剪力墻采用鋼筋套筒連接時,在套筒長度+30cm的范圍內,在原設計箍筋間距的基礎上加密箍筋。

(四) 疊合剪力墻連接節點

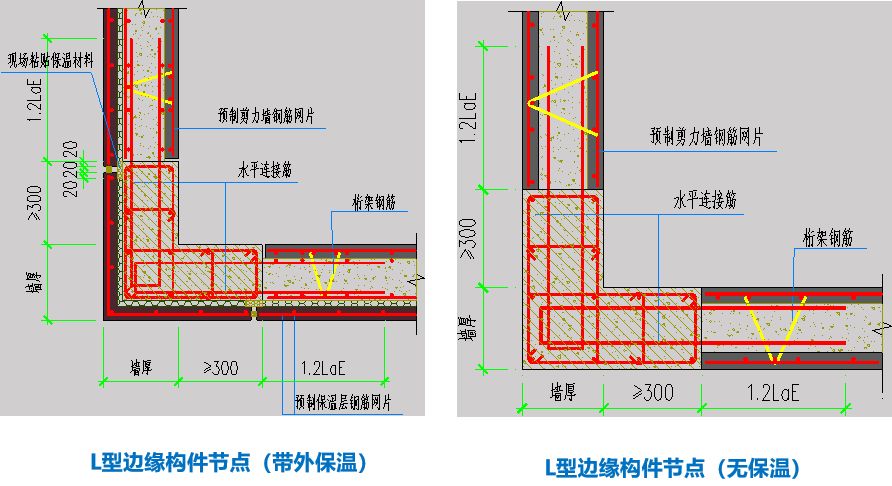

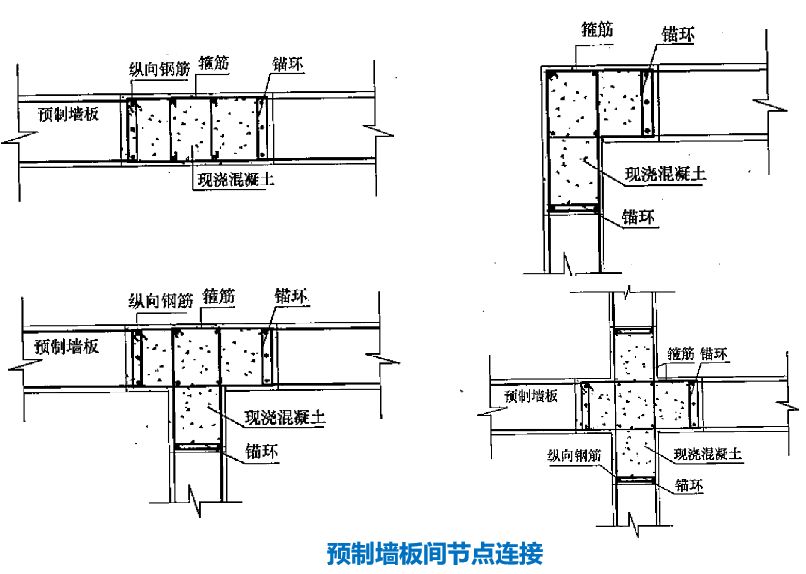

L型邊緣構件節點

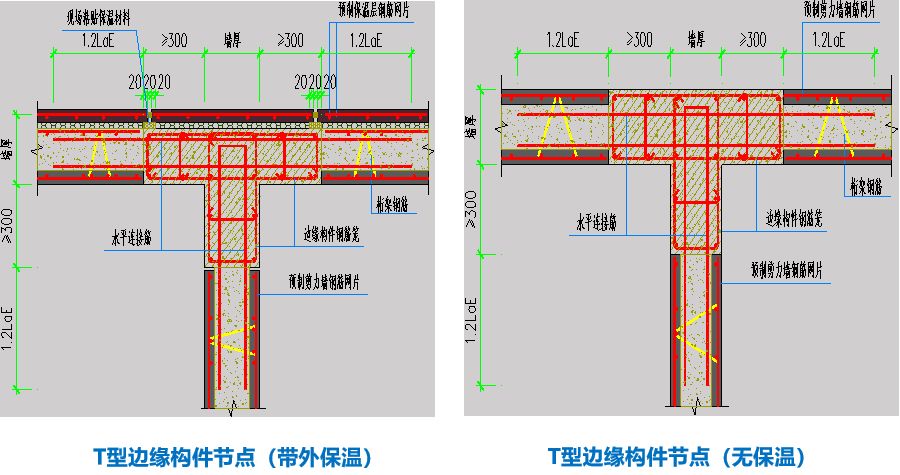

T型邊緣構件節點

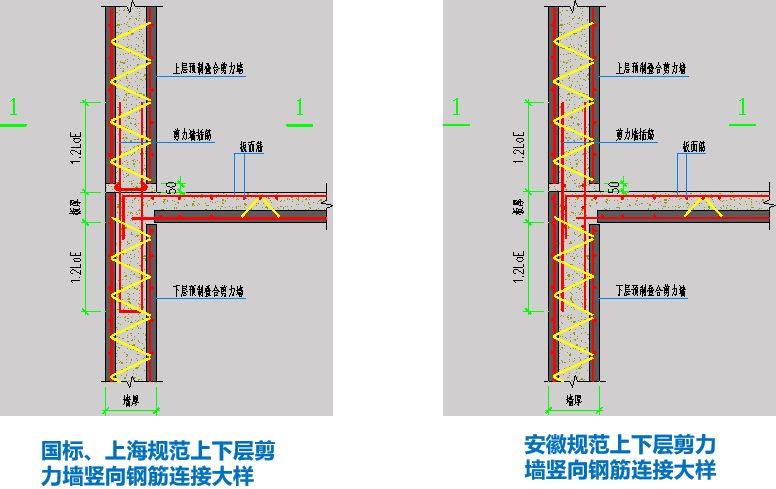

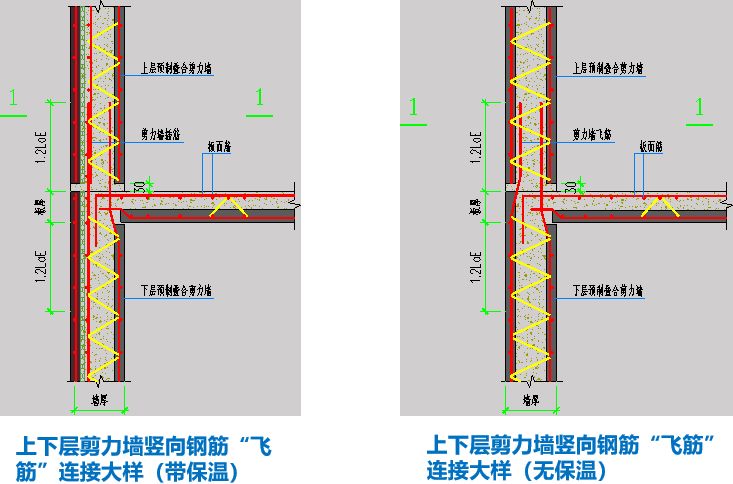

疊合剪力墻豎向鋼筋連接節點

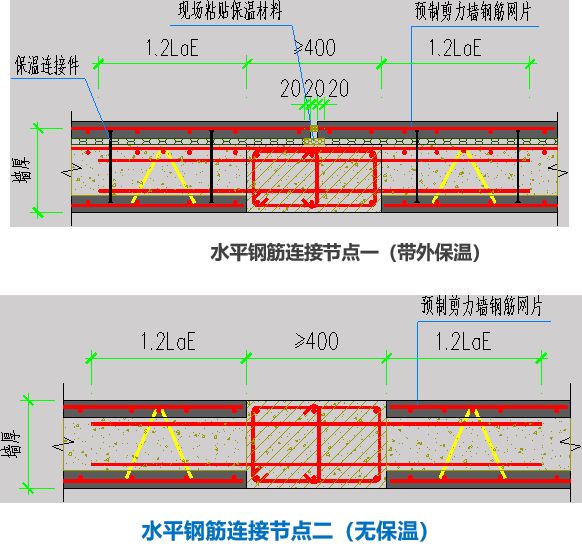

疊合剪力墻水平鋼筋連接節點

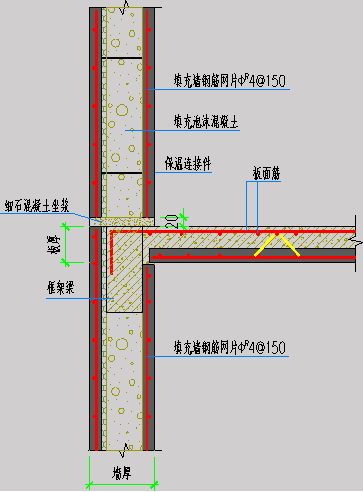

預制填充墻大樣

來源:百度文庫、美好裝配、筑龍施工
